阅读以下关于成本管理的叙述,回答问题1至问题3,将解答填入答题纸的对应栏内。
【说明】
一个预算100万的项目,为期12周,现在工作进行到第八周。已知成本预算是64万,实际成本支出是68万,挣值为54万。
【问题1】(8分)
请计算成本偏差(CV)、进度偏差(SV)、成本绩效指数CPI、进度绩效指数SPI。
【问题2】(5分)

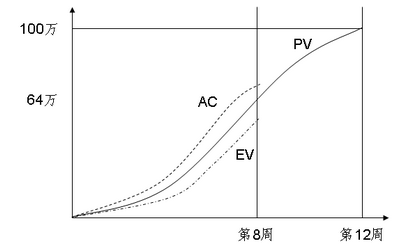

根据给定数据,近似画出该项目的预算成本、实际成本和挣值图。
【问题3】(12分)

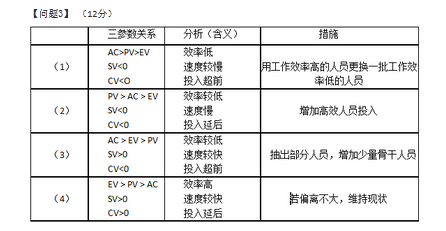

对以下四幅图表,分别分析其所代表的效率、进度和成本等情况,针对每幅图表所反映的问题,可采取哪些调整措施?
