试题详情

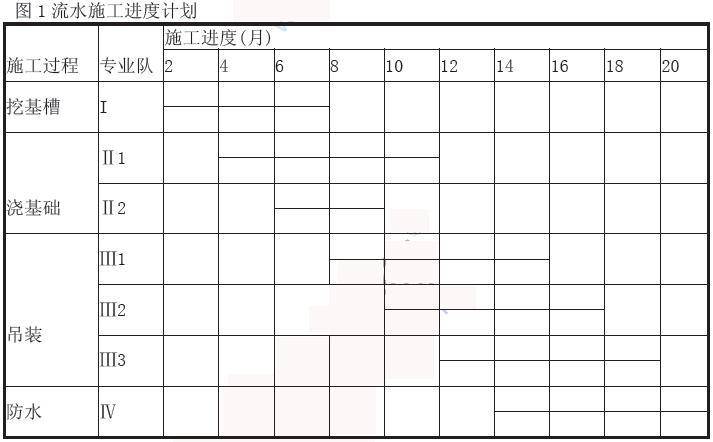

某单位拟建三个结构形式与规模完全相同的桥梁工程,施工过程主要包括:挖基槽、浇筑混凝土基础、桥板与桥面板吊装。根据施工工艺要求,浇筑混凝土基础一个月后才能进行桥板与桥面板吊装。各施工过程的流水节拍见表1所示。组织四个专业工作队和增加相应专业工作队的流水施工进度计划。 【问题】2、绘制增加相应专业工作队的流水施工进度计划,并计算工期。
