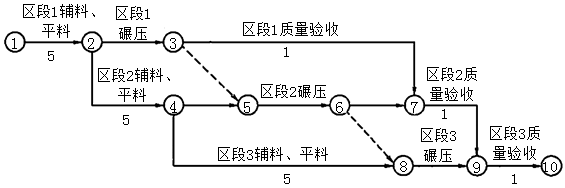

某堤防工程填筑,堤防长度为1.5km,填筑工程量为9万m3,计划分成3个区段施工。填筑工期为60天。每个工序只有一个施工队。每个区段施工工序具体施工参数见下表。

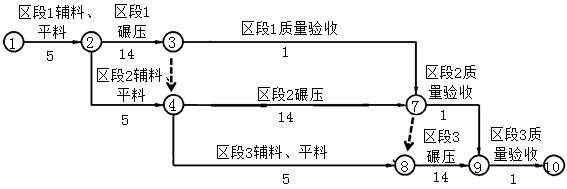

施工单位编制填筑施工进度计划见下图
【问题】
1.施工单位编制的填筑工程的施工进度计划是否满足要求?请说明理由。
某堤防工程工期为60天。

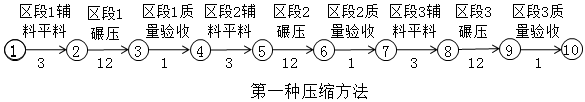

2.若填筑工期缩短为48天,试列出压缩工期的方案,并计算压缩工期增加费用。
相关试题
-
某堤防工程填筑,堤防长度为1.5km,填筑工程量为9万m3,计划分成3个区段施工。填筑工期为60天。每个工序只有一个施工队。每个区段施工工序具体施工参数见下表。 施工单位编制填筑施工进度计划见
-
施工单位完成该装载硐室的工期是多少周?施工中应注意重点控制哪些工序的进度? (2)增加工序J后,施工单位调整的进度计划是否正确?说明理由,并绘制调整后的 进度计划。 (3)由于施工单位的原因,工序
-
的正常施工。 2、问题: (1)指出施工单位所编制的网络计划所有关键线路,并计算工期。 (2)分别说明所发生的事件对项目总工期的影响。 (3)针对所发生的事件,分别说明施工单位可获得多少工期
-
度前锋线,说明进度检查时 D、E、G 三项已完成多少天工作量、推迟或提前天数以及对计划工期的影响。 3. 发包人要求工程按计划完工,在不改变逻辑关系的前提下,分析并指出最优调整方案及增加的总费用。
-
的正常施工。? 问题? 1.指出施工单位所编制的网络计划所有关键线路,并计算工期。? 2.分别说明所发生的事件对项目总工期的影响。? 3.为使G工程的延误不影响工期,施工单位应如何调整进度计划
