某混凝土重力坝工程采用公开招标方式进行施工招标,有A、B、C、D、E 五家投标人参加投标。采用资格后审,五家投标人初步审查均通过,进人详细评审阶段。
【事件】
详细评审采用两阶段评标法评标,招标文件规定采用经评审的合理低价法进行评标,具体的评标标准如下:
1.第一阶段评技术标
技术标共计100 分,其中施工方案60 分,总工期10 分,工程质量10 分,项目班子10 分,企业信誉10 分。
技术标各项内容的得分,为七名评委评分中去除一个最高分和一个最低分后的算术平均数。
技术标合计得分不满75 分者,不再进人商务标的评审。
施工方案评分的汇总表、各投标人总工期、工程质量、项目班子、企业信誉得分汇总表见下表。

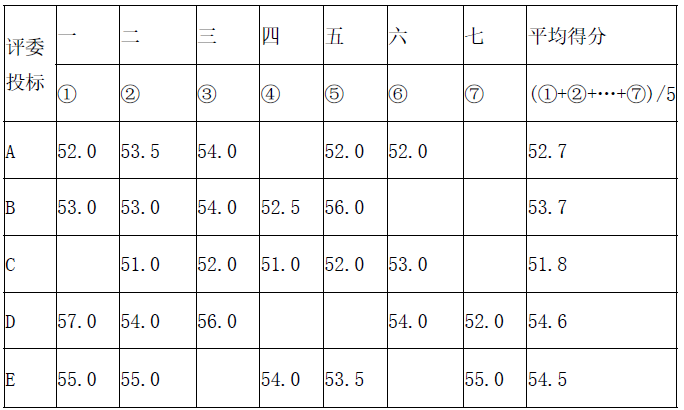

施工方案评分汇总表

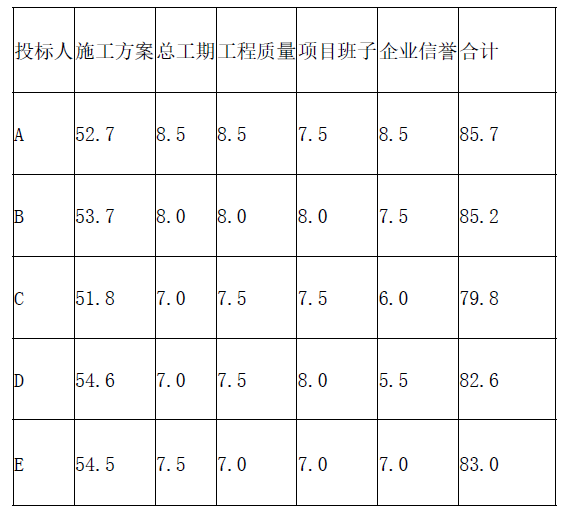

总工期、工程质量、项目班子、企业信誉得分汇总表
2.第二阶段评商务标
商务标不计分。根据计算的合理低价,将低于合理低价的报价视为低于成本竞价,不进行排序,将高于合理低价的报价,按照报价由低到高进行排序,评标委员会推荐排名前3 名的投标人作为中标候选人,供招标人确认中标人。
合理低价的计算方法:
(1)技术标得分最高的报价占30%权重。
(2)技术标得分次高的报价占20%权重。
(3)剩余的投标报价的算术平均值占50%权重。
(4)合理低价等于上述三类投标报价加权求和后,再下浮5%。
各投标人报价汇总表单位:万元
【问题】
1.根据事件所述招标文件的评标标准和方法,计算各投标人技术标的得分。
2.确定二名中标候选人,并排出顺序。
